112年2月核一廠除役工作進度報告

112年2月核一廠除役工作進度報告

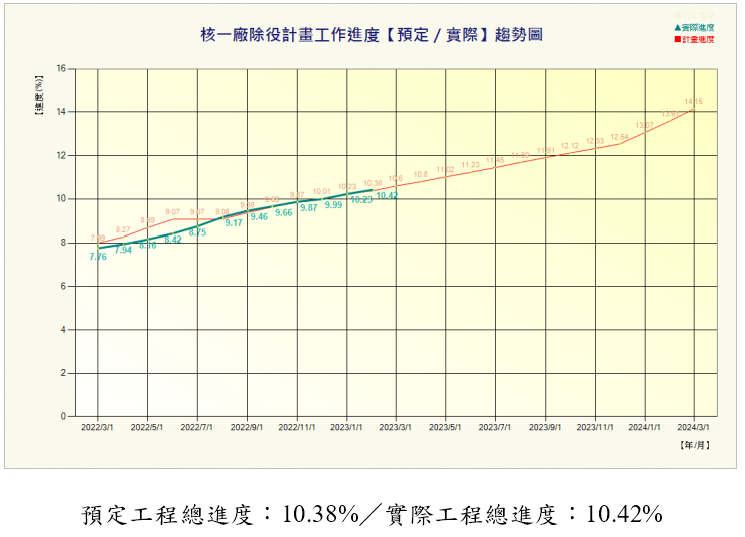

本月核一廠除役工作進度:

1. 台電公司於109年9月23日函送「核一廠汽機廠房主發電機及其附屬設備、主/輔變壓器、冷凝水泵馬達等設備拆除作業計畫」予原能會審查,並於110年9月30日通過審查,現正依規畫準備設備拆除作業。
2. 台電公司於111年7月7日函送「核一廠氮氣槽室內設備及管線拆除作業計畫」予原能會審查,目前原能會審查中。
3. 台電公司於111年8月3日函送「核一廠一、二號機主汽機及飼水加熱器及其附屬設備等拆除作業計畫」予原能會審查,目前原能會審查中。
4. 台電公司於111年12月2日函送「核一廠廢氣廠房內外飼水加氫產生系統設備拆除作業計畫」予原能會審查,目前原能會審查中。
5. 核一廠目前正進行離廠再確認中心建置作業,已選定建置於重機械廠房、28號倉庫及29號倉庫區域。目前已完成中心制度建立與認證、大型箱型偵檢器招標及中心建物先期整修,正持續進行中心建物及外圍環境整治。

台電公司正積極與新北市政府溝通協調,取得室外乾式貯存設施水土保持完工證明,希望能同意台電公司少量使用室外乾式貯存設施,俾利儘早移出核反應器內之用過核子燃料,以利遂行除役作業。
